DAVID BAYONA PRECOMISIONADO
DB
by
David Bayona
·
17 views
·
Updated Dec 31, 2023
Share
Embed
Create your own
Chapters
00:00
Chapter 1
00:19
Chapter 2
00:36
Chapter 3
04:10
Chapter 4
04:12
Chapter 5
07:06
Chapter 6
07:08
Chapter 7
08:46
Chapter 8
08:47
Chapter 9
09:19
Chapter 10
09:20
Chapter 11
13:02
Chapter 12
13:05
Chapter 13
PRECOMISIONADO FASE 3 CIERRE
Audio Transcript
Auto-generated
00:03 - 00:03
mhm.
00:06 - 00:06
Bueno,
00:07 - 00:10
listo. Vamos a pasar a la fase tres.
00:10 - 00:10
La
00:10 - 00:15
última parte del video donde lo que vamos a mostrar es un poco
00:16 - 00:17
ya
00:17 - 00:19
la parte de transferencia. Ya
00:20 - 00:21
el
00:21 - 00:23
comisionado al comisionado,
00:23 - 00:24
no,
00:24 - 00:25
Para
00:26 - 00:28
eso hay un análisis del proceso integral.
00:29 - 00:31
Hay unas metas de transferencia
00:31 - 00:34
y hay un cierre documentario, No, Eso es lo que vamos a
00:35 - 00:37
a desarrollar en este momento
00:38 - 00:40
sobre el análisis
00:40 - 00:41
de la información, no?
00:42 - 00:43
Eh?
00:44 - 00:48
Creemos importante que debemos de tener un cabal
00:48 - 00:51
entendimiento de los integrantes del Pre Comisionado.
00:52 - 00:55
Como les había indicado en las diapositivas anteriores.
00:55 - 00:57
Tenemos una serie
00:57 - 01:01
de integrantes en estas actividades de pre comisionado
01:02 - 01:04
que deben de ser
01:04 - 01:06
identificados y
01:07 - 01:09
analizados en su debida dimensión. No,
01:09 - 01:11
Por un lado, tenemos al
01:11 - 01:15
contratista, que es el que al final va a ejecutar las actividades del
01:16 - 01:17
El comisionado
01:17 - 01:20
es el que debe poner los recursos necesarios
01:20 - 01:23
tanto de planificación, logísticos,
01:24 - 01:25
materiales,
01:26 - 01:28
el el recurso humano no, que es
01:29 - 01:30
fundamental la
01:31 - 01:33

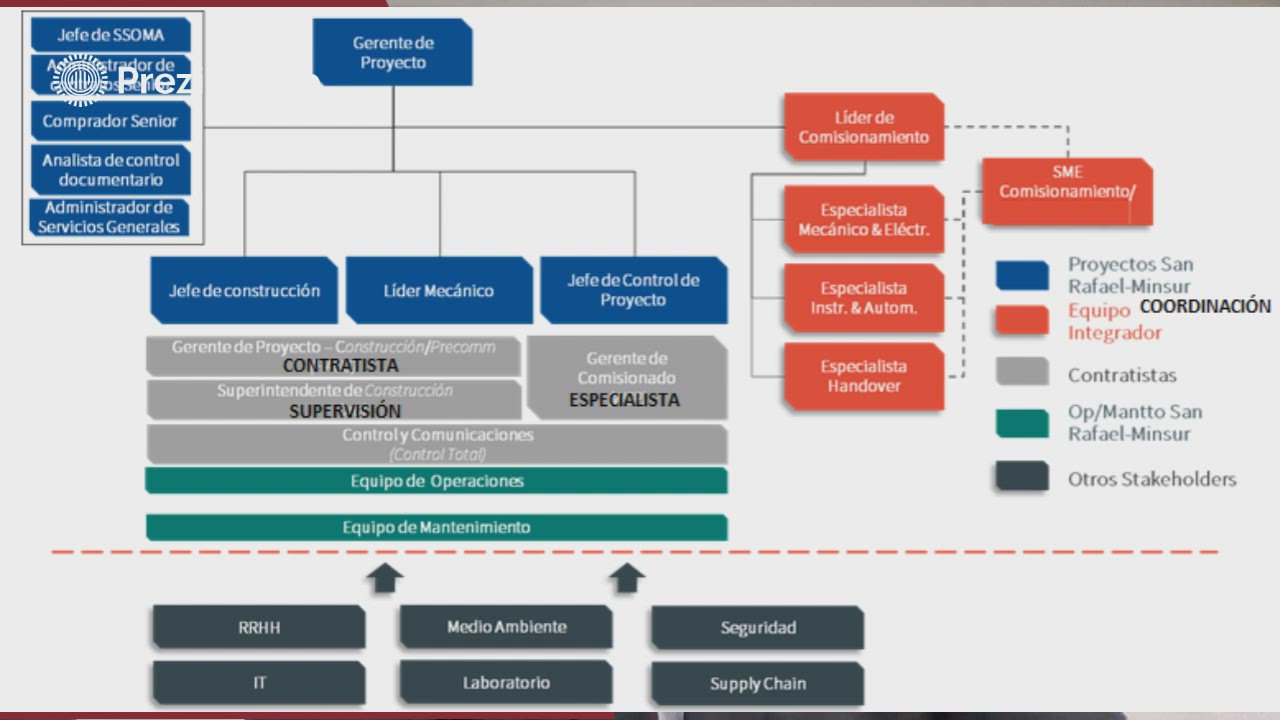

en este caso, la estructura, no
01:34 - 01:36
la estructura que viene
01:36 - 01:38
de la mano de
01:39 - 01:43
de toda una organización, en este caso con la experiencia de ejecución.
01:43 - 01:46
Y está está ideada por un gerente de proyecto,
01:46 - 01:48
no dependía de las dimensiones está el proyecto,
01:48 - 01:50
pero normalmente hay un gerente que
01:51 - 01:53
digamos, responde por toda la organización.
01:54 - 01:55
Después tenemos
01:55 - 01:56
a un
01:57 - 01:59
la Superintendencia de la Construcción,
01:59 - 02:03
que normalmente es la contraparte del contratista, que vendría a ser
02:04 - 02:05
el que representa al cliente.
02:06 - 02:07
Esta
02:08 - 02:10
esta este artista normalmente es
02:11 - 02:13
o el cliente o una empresa
02:13 - 02:16
de supervisión que se encarga de
02:16 - 02:18
representar al cliente
02:18 - 02:23
defendiendo, pues bajo los estándares que en este caso
02:23 - 02:24
requiere la organización.
02:25 - 02:29
También tenemos al gerente comisionado, que normalmente es un especialista
02:30 - 02:31
que se encarga de
02:31 - 02:34
generar, digamos, las mejores prácticas
02:35 - 02:39
y sí te de enlace o puente entre el contratista y la supervisión
02:39 - 02:41
en aspectos técnicos.
02:42 - 02:44
Obviamente te tenemos a
02:44 - 02:48
a la estructura que viene debajo, lo que son las aves de apoyo, como son
02:48 - 02:51
el control, las comunicaciones, el control,
02:54 - 02:58
en este caso ya especializado, no de cómo van a ser los enlaces.
02:58 - 03:00
Y ahí necesitamos tener este
03:00 - 03:02
empresas que son especialistas.
03:02 - 03:07
No en este caso de comunicación puede ser el control total y gg empresas que
03:08 - 03:09
se encargan de enlazar, en
03:09 - 03:11
este caso los
03:12 - 03:13
a los aspectos de
03:13 - 03:14
la red no
03:15 - 03:15
que
03:15 - 03:17
se va a integrar en una sala
03:17 - 03:19
de comunicaciones.
03:19 - 03:22
Tenemos un equipo de operaciones el equipo de mantenimiento,
03:22 - 03:25
que son los que como cliente recibirá
03:26 - 03:27
el proyecto.
03:27 - 03:28
Y por otro lado, tenemos
03:29 - 03:30
el equipo
03:30 - 03:32
que se va a encargar de
03:32 - 03:35
mover esto, no? Que podría decirse que es el
03:35 - 03:39
el equipo de comisionado no, este tiene un líder de comisionado.
03:39 - 03:41
Normalmente son especialistas
03:41 - 03:44
empresas como Hi bat el fútbol.
03:44 - 03:45
En fin,
03:45 - 03:47
hay veces que tienen
03:47 - 03:50
pleno conocimiento de los procesos de comisionado.
03:51 - 03:52
Tienen
03:52 - 03:57
estos especialistas mecánicos, electricistas, eh De documentos?
03:57 - 03:58
No, que son los Hannover,
03:58 - 03:59
eh?
04:00 - 04:01
Y estos obviamente tienen
04:02 - 04:05
una estructura, no? Que va a estar
04:05 - 04:07
brindando soporte permanente
04:08 - 04:09
a la organización,
04:10 - 04:10
eh?
04:12 - 04:13
Vamos a
04:13 - 04:15
ver un poco también sobre
04:15 - 04:18
las funciones que cada uno de ellos desarrolla, no?

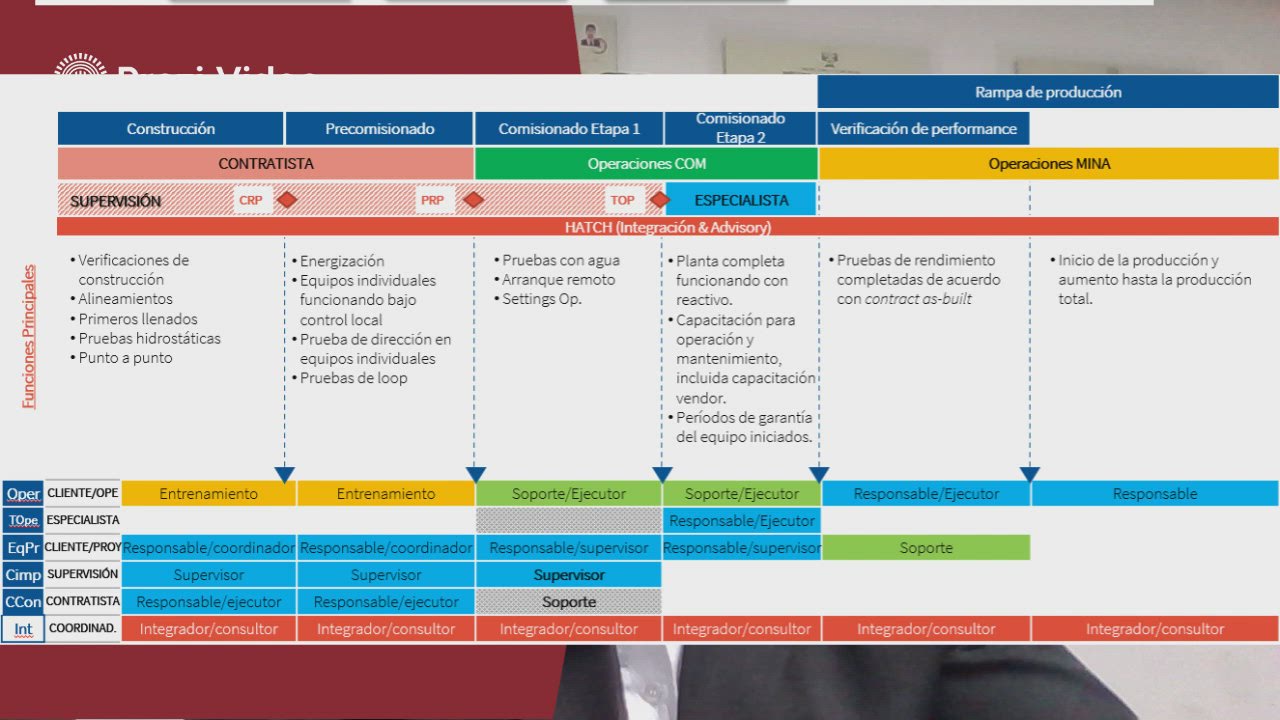

04:19 - 04:22
La supervisión obviamente verifica la construcción,
04:22 - 04:22
no
04:22 - 04:23
alineando los
04:26 - 04:29
protocolos, no las pruebas y estáticas, las puestas
04:29 - 04:32
a punto, que básicamente son temas de calidad
04:33 - 04:33
en
04:34 - 04:39
También tenemos, obviamente, las actividades de energiza, no,
04:40 - 04:45
los equipos individuales funcionando bajo control total, pruebas de dirección,
04:45 - 04:46
equipos individuales, pruebas loop
04:46 - 04:49
Todas las actividades son propias del contratista,
04:50 - 04:52
pero obviamente están
04:52 - 04:54
fiscalizadas por la supervisión.
04:55 - 04:58
Ya estas serían las etapas del pre Comisionado.
04:59 - 05:03
Y entonces ya no nos vamos a detener en las etapas de comisionado pero
05:04 - 05:08
en líneas generales de Comisionados son las pruebas con agua, el arranque remoto
05:08 - 05:09
y el set up.
05:09 - 05:11
Estas actividades este
05:12 - 05:15
son obviamente supervisadas en línea
05:16 - 05:16
general
05:16 - 05:19
por los diferentes actores. No
05:19 - 05:21
operaciones no
05:21 - 05:23
se encarga ten de recibir el entrenamiento en
05:23 - 05:25
una primera etapa y después es un soporte.
05:26 - 05:27
En la etapa del comisionado,
05:28 - 05:29
el especialista
05:29 - 05:32
se involucra mayormente en la etapa de comisionado.
05:32 - 05:34
El cliente está
05:35 - 05:36
permanentemente involucrado
05:37 - 05:38
porque es el esponsor.
05:39 - 05:43
En este caso, la supervisión desde el que fue comisionado hasta el comisionado.
05:43 - 05:46
El contratista es el que ejecuta, como hemos dicho,
05:46 - 05:49
y la coordinación del integrador en todo momento hasta el
05:49 - 05:49
final,
05:52 - 05:53
decidimos
05:55 - 05:57
qué es la parte importante en
05:57 - 05:59
esta etapa. Lo que creemos
05:59 - 06:01
más importante es el involucramiento
06:01 - 06:04
de operaciones y mantenimiento, como pueden ver
06:04 - 06:09
en la etapa pre comisionado. Si bien es cierto, no participan directamente
06:09 - 06:12
si hay un enlace en la última etapa,
06:12 - 06:14
sobre todo después de las caminatas,
06:14 - 06:17
donde operaciones y mantenimiento ya opinan, porque ellos
06:17 - 06:19
recibirán los equipos
06:19 - 06:20
vía
06:20 - 06:22
las observaciones que ellos hacen en las caminatas.
06:22 - 06:23
Leah,
06:23 - 06:25
Entonces es muy importante que ellos se involucren
06:26 - 06:28
mucho más antes para que tengamos
06:29 - 06:33
la alerta con anticipación y no cuando tengamos la idea de entregar
06:33 - 06:36
se frustre esta entrega porque no
06:36 - 06:38
digamos los
06:38 - 06:40
los dueños de casa no
06:40 - 06:42
han estado de acuerdo, en todo caso,
06:42 - 06:46
con las observaciones que se les va a presentar. Pues como
06:47 - 06:48
entrega final, no
06:48 - 06:49
de los pack de
06:50 - 06:52
en los Panh Let. Entonces,
06:52 - 06:57
definitivamente una estrategia es involucrada desde el comisionado.
06:57 - 07:00
Nosotros en los proyectos en los que ya nos hemos desenvuelto,
07:00 - 07:02
hemos tenido ese cuidado
07:02 - 07:06
y en este caso nos ha dado buenos buenos resultados.
07:07 - 07:08
Vamos a hablar un poco
07:09 - 07:10
sobre las metas de transferencia.
07:11 - 07:11
Como
07:11 - 07:12
entenderán,
07:13 - 07:14
como comisionado
07:14 - 07:17
en la etapa de Comisionados se va a
07:17 - 07:20
verificar el funcionamiento individual de cada elemento.
07:21 - 07:23
Bueno, los elementos
07:23 - 07:25
deben de tener condiciones operativas, no?
07:26 - 07:27
Y con ésta
07:27 - 07:31
se va a poder poner en marcha la instalación permanente, no?
07:32 - 07:32
Entonces
07:32 - 07:35
éstas ya tienen carga de agua y por lo tanto,
07:35 - 07:38
ya deben de tener saneado todas las observaciones.
07:38 - 07:40
Qué es lo que debemos de hacer nosotros? No
07:41 - 07:43
una estructura sólida de entidades físicos
07:45 - 07:47
y, obviamente, comentarios
07:47 - 07:50
para que no tengamos que completar que C.
07:51 - 07:53
C. PPP en la etapa
07:53 - 07:54
de entrega No,
07:54 - 07:56
esas se tienen que hacer antes.
07:56 - 07:58

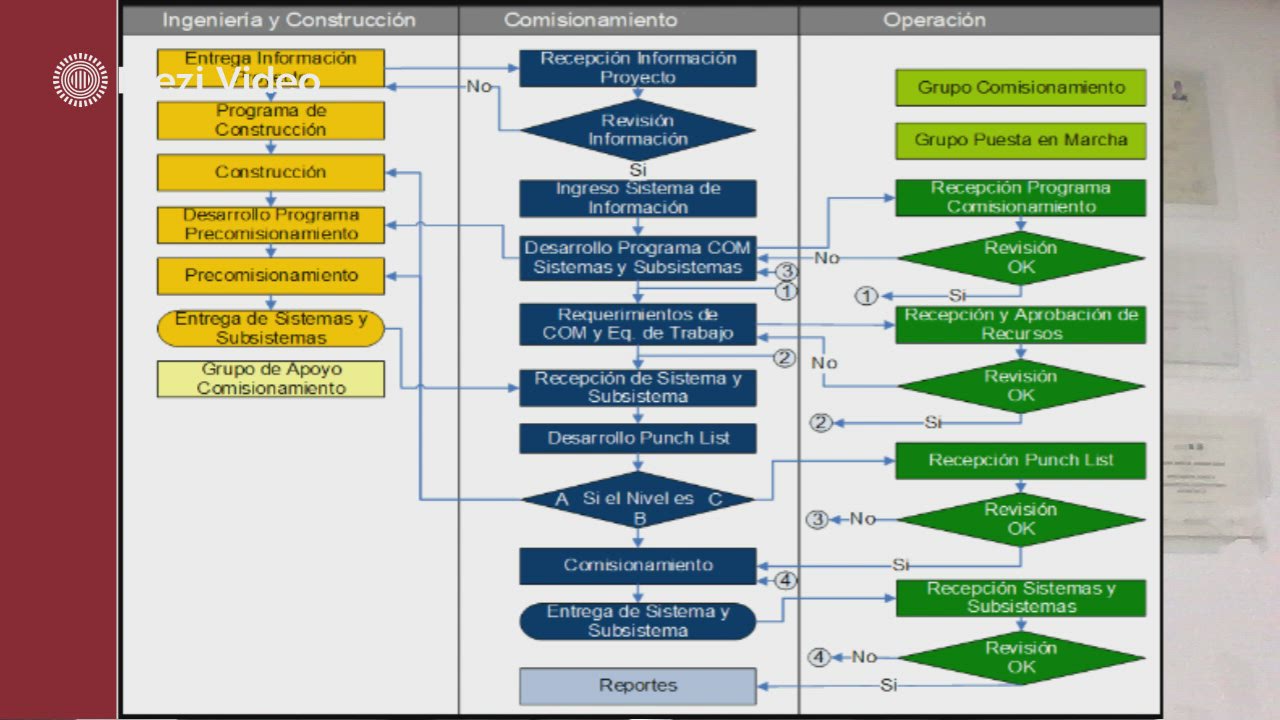

Lógicamente hay un flujo, obviamente
07:59 - 08:02
del comisionado en la cual nosotros debemos de
08:02 - 08:03
firmar el certificado
08:04 - 08:06
listo para el comisionado
08:06 - 08:07
entonces
08:07 - 08:11
y a esta etapa del Comisionado, este flujo no lo vamos a realizar. Pero
08:11 - 08:16
ciertamente parte de la entrega fundamental y final de los documentos.
08:16 - 08:18

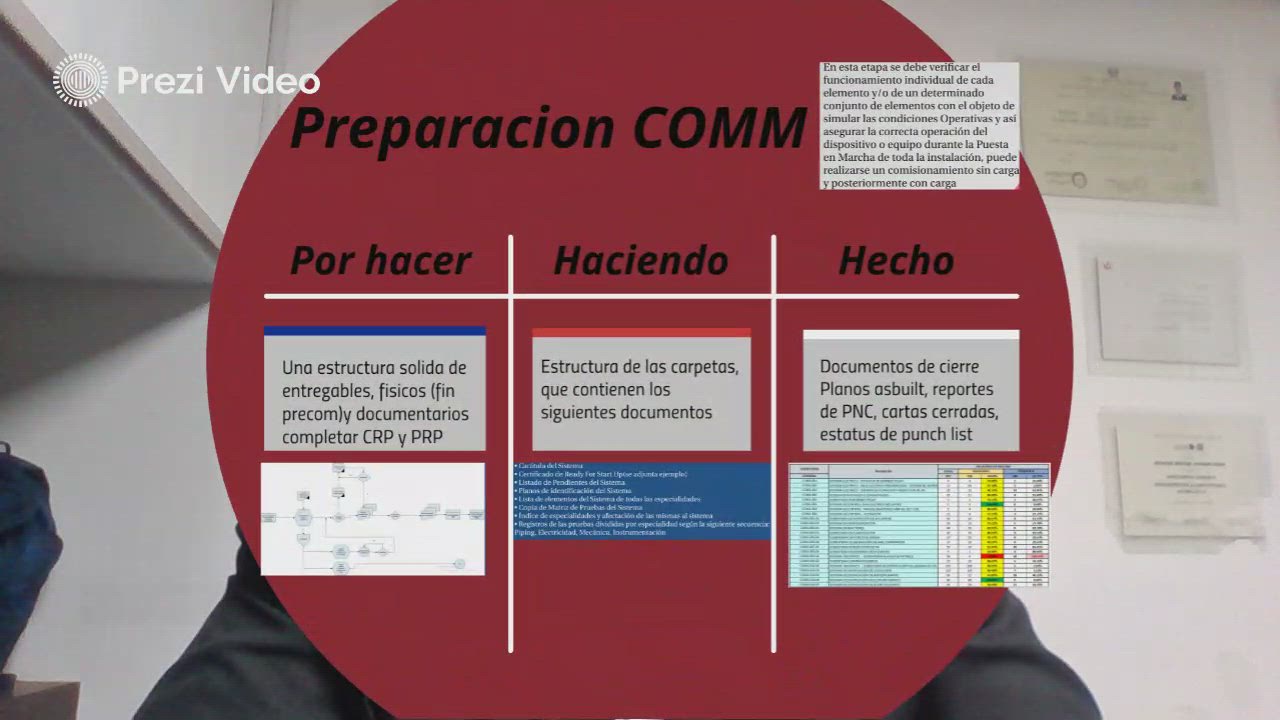

Qué es lo que debemos estar haciendo?
08:19 - 08:23
La estructura de las carpetas que contienen los documentos fundamentales? No.
08:23 - 08:25
Bueno, como habíamos hablado en su momento,
08:25 - 08:28
necesitamos tener saneado la CA dentro del sistema.
08:28 - 08:30
Los certificados Red deforestar app.
08:30 - 08:34
Listado de pendientes del sistema planos de investigación del sistema.
08:34 - 08:36
El listado de el momento de sistemas de especialidades.
08:36 - 08:38
Copia de la matriz de pruebas de sistema índice de
08:38 - 08:42
especialidad de afectación por la misma registro de las pruebas individuales
08:43 - 08:45
y secundarias por disciplina.
08:45 - 08:48
Estos documentos son realmente
08:48 - 08:50
indispensables porque
08:50 - 08:54
se necesita. Se necesita tenerlos saneados.
08:54 - 08:55
Si no, no ha funcionado el Comisionado.
08:57 - 09:00
Y obviamente, en la última parte necesitamos tener un
09:00 - 09:02
control de pre comisionado.

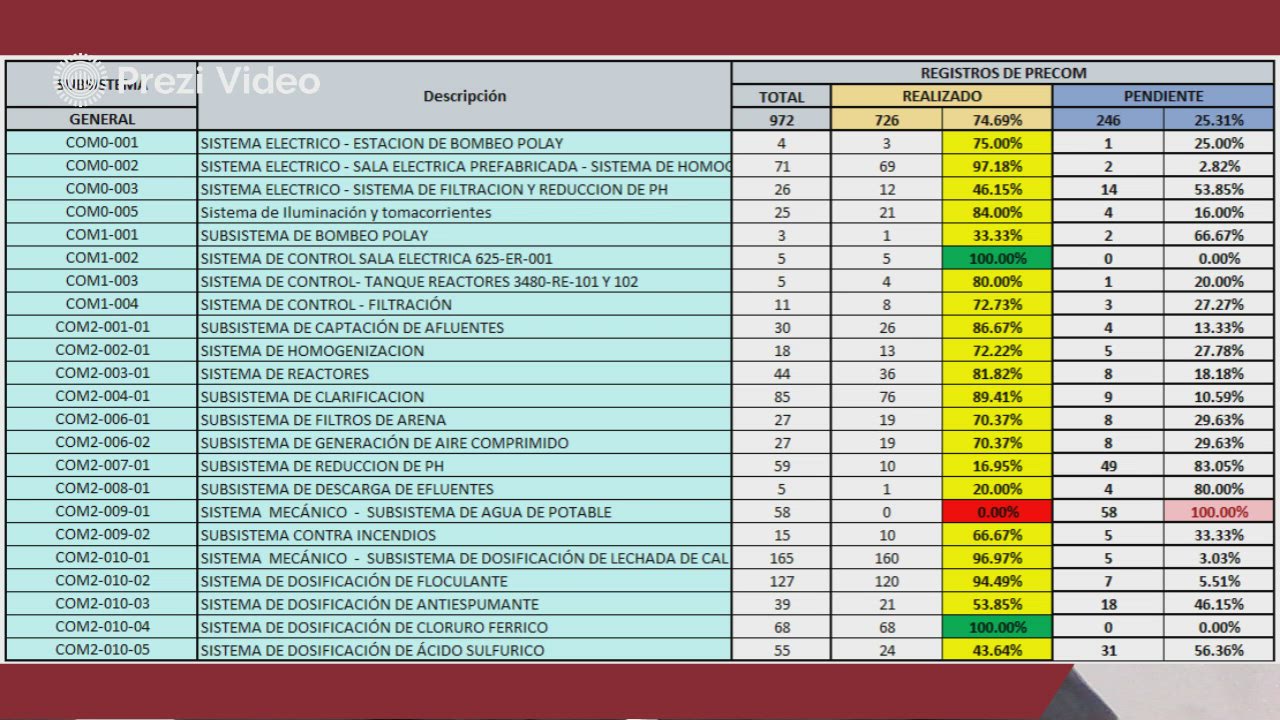

09:02 - 09:07
Postes, subsistemas y debemos tener porcentual realizado el avance.
09:07 - 09:08
Estos porcentajes
09:09 - 09:10
están ligados
09:10 - 09:14
a la evolución tanto documentada como física.
09:15 - 09:17
Esto está controlado Siempre.
09:17 - 09:18
Vea
09:18 - 09:23
todas las actividades que estamos auspiciando de manera formal.
09:24 - 09:25
Tienen que tener una
09:27 - 09:28
un sentido, no
09:29 - 09:34
los documentos que vamos a promover como entregas
09:34 - 09:37
son Tienen una estructura? No?
09:37 - 09:40
Desde el ingeniero de construcción tenemos una serie de documentos que
09:41 - 09:42
si no se entregan
09:42 - 09:46
en la etapa de Comisionados, si no hay una entrega formal,
09:47 - 09:50
vamos a hacer un objeto de alimentación hacia un círculo vicioso, no?
09:50 - 09:54
Si se revisa la información y no tiene la calidad necesaria, regresada
09:54 - 09:58
y así puede generar un retraso para el cliente.
09:59 - 10:02
Esta parte es muy delicada. Necesitamos tener
10:02 - 10:07
los fundamentos claros para que podamos pasar sólidamente de la
10:07 - 10:09
etapa de construcción al comisionado no.
10:10 - 10:13
Y en esa nube gris es donde trabaja el pre comisionado.
10:13 - 10:15
Las experiencias que tenemos
10:16 - 10:17
nos indican
10:17 - 10:18
que no
10:18 - 10:23
es necesariamente el tema de ejecución en campo, lo que se complica
10:23 - 10:25
lo que normalmente se complica
10:26 - 10:27
en la parte pre comisionado
10:28 - 10:28
es
10:29 - 10:32
el pre concepto que tiene el ejecutor, el contratista.
10:32 - 10:34
Él piensa que ya ha terminado
10:34 - 10:36
y lamentablemente, su
10:36 - 10:39
visión de contratista de ejecutor de
10:40 - 10:40
Kevin, de
10:41 - 10:42
montañista
10:42 - 10:43
no le hace ver que
10:44 - 10:46
la documentación es la que al final de todo
10:47 - 10:49
manda, no manda el ritmo de proyecto.
10:49 - 10:50
Entonces nosotros
10:52 - 10:55
estamos trabajando muy fuerte para que esto sea
10:55 - 10:58
un cambio de concepto en los contratistas.
10:58 - 11:02
Los documentos ties saneados con anticipación los documentos
11:02 - 11:05
tienen que ser trabajados en la etapa de construcción,
11:05 - 11:08
tienen que ser trabajados también oportunamente.
11:09 - 11:12
La presión a veces de que de cerrar los proyectos hacen que
11:13 - 11:14
la calidad de esta,
11:15 - 11:16
digamos, se distorsione y
11:16 - 11:18
genere, pues este
11:18 - 11:19
sinsabores, no.
11:19 - 11:21
Nosotros también como
11:21 - 11:24
contratistas. Y también, como obviamente,
11:24 - 11:25
montañistas.
11:26 - 11:26
Sabemos que
11:27 - 11:30
si no tenemos bien definida la documentación, este
11:30 - 11:32
va a ser muy poco probable
11:33 - 11:34
cerrar esto
11:35 - 11:36
con el debido éxito, no
11:37 - 11:39
En una segunda etapa, debemos definir
11:39 - 11:42
los sistemas y sus sistemas bien clarito.
11:42 - 11:46
Debemos definir el plan y el programa de pre Comisionado Comisionado
11:46 - 11:47
en conjunto,
11:47 - 11:49
debemos definir los procedimientos necesarios para
11:49 - 11:51
las pruebas de Pre Comisionado.
11:51 - 11:55
Debemos de tener clara la transferencia en las etapas de acuerdo al plan de
11:55 - 11:56
comisionado.
11:56 - 11:58
Y finalmente, el desarrollo de un plan
11:58 - 12:00
plan de una puesta en marcha
12:00 - 12:04
donde los procedimientos sean específicos y medibles. No.
12:06 - 12:09
Para finalizar, nosotros queremos compartir con ustedes
12:10 - 12:13
una estructura de las fases diferentes.
12:13 - 12:15
No por las cuales pasa la construcción,
12:15 - 12:18
el pro comisionado comisionado y la puesta en operación.
12:18 - 12:19
Y en qué etapa no
12:20 - 12:21
nos involucramos.
12:22 - 12:24
Y en qué etapa deberíamos incidir o no,
12:24 - 12:26
Como entenderán nosotros.
12:26 - 12:28
Auspicia la matriz de pruebas.
12:29 - 12:31
Auspicia la asistencia del vendo.
12:31 - 12:32
Estamos siempre
12:33 - 12:37
trabajando en las pruebas, en los puestos de funcionamiento,
12:37 - 12:38
en los sistemas y los sistemas.
12:39 - 12:40
Entonces
12:40 - 12:42
esto si nosotros podemos controlarlo,
12:43 - 12:46
obviamente aguas abajo. Vamos a verificar los higos y materiales
12:46 - 12:47
y aguas arriba
12:47 - 12:50
estaremos trabajando las pruebas de las matrices.
12:50 - 12:52
Entonces vamos a tener éxito.
12:52 - 12:53
Lo que nosotros queremos
12:54 - 12:55
en esta primera
12:56 - 12:57
presentación es
12:57 - 12:59
mostrar un poco a grandes rasgos
12:59 - 13:01
lo que significa un proceso,
13:02 - 13:03
en este caso del
13:04 - 13:06
pre Comisionado,
13:06 - 13:09
sin descuidar obviamente
13:09 - 13:11
los aspectos de planificación, no?
13:12 - 13:14
Nosotros somos conscientes de que
13:14 - 13:16
los proyectos necesitan
13:17 - 13:19
tener el cuidado, obviamente de
13:20 - 13:23
de todos los aspectos que se pueden complicar, no?
13:24 - 13:27
Que al final se pueden volver interferencias, temas de seguridad,
13:28 - 13:30
temas logísticos,
13:30 - 13:31
temas también
13:32 - 13:34
de recursos humanos, incluso temas sociales.
13:34 - 13:35
Entonces,
13:36 - 13:40
a lo largo del curso que llevemos desarrollando con ustedes,
13:40 - 13:45
ya les íbamos presentando los casos particulares, las experiencias que tenemos de
13:45 - 13:49
proyectos donde hemos pre comisionado y Comisionado, máquinas
13:50 - 13:52
y ésta, obviamente han tenido éxito
13:52 - 13:54
y queremos compartir con ustedes no
13:54 - 13:55
las
13:55 - 13:57
instalaciones de Molino SA,
13:58 - 14:00
de plantas de estaño
14:00 - 14:04
o el más reciente, que es la planta de tratamiento de aguas, no
14:04 - 14:05
que estamos poniendo en
14:06 - 14:07
en San Rafael
14:07 - 14:10
Entonces los invitamos, pues, en los siguientes
14:10 - 14:13
meses a llevar este curso y
14:13 - 14:16
que podamos juntos, seguir aprendiendo y
14:16 - 14:19
desarrollando bueno para nuestro sector industrial,
14:20 - 14:22
las mejores herramientas para tener éxito.
14:23 - 14:27
Esperamos que este curso de introducción haya sido de su agrado
14:27 - 14:29
y también esperamos que
14:29 - 14:32
puedan inscribirse y puedan desarrollar
14:32 - 14:35
a detalle los cursos que vienen a futuro.
14:35 - 14:38
Muchas gracias y esperamos, pues, sus comentarios y
14:39 - 14:41
estaremos atentos a sus inquietudes.
14:42 - 14:42
Buenas noches.
